送电成功 冬奥会北京颁奖广场“能量球”接通
北京青年报客户端 2021-11-15 19:40

11月15日,北青-北京头条记者从国家电网北京电力公司获悉,11月13日,北京奥林匹克公园中心区内,2台预装式配电室上带电指示灯陆续亮起,这个为北京冬奥会颁奖广场提供电能的“能量球”接通,标志着颁奖广场已经具备安全可靠充足的电力能源。

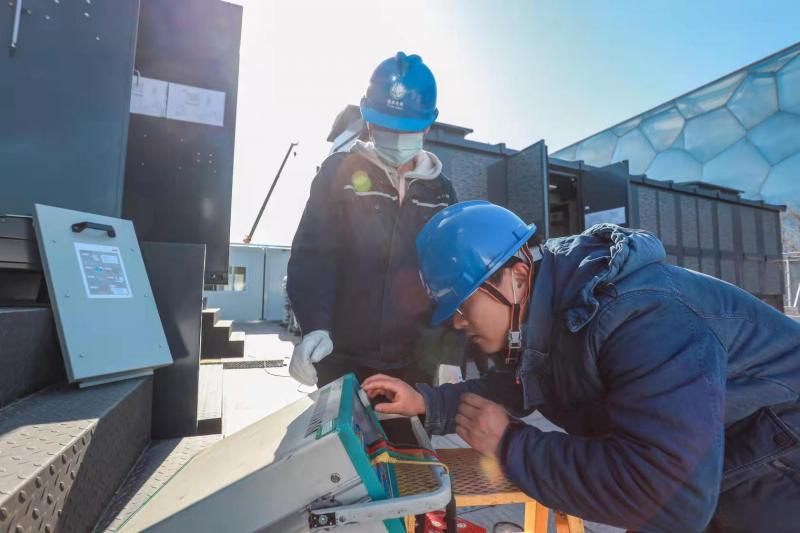

国网北京亦庄供电公司员工对北京颁奖广场设备进行送电前验收工作

据了解,颁奖广场是冬奥会区别于夏奥会的主要文化特征,作为汇集了舞台、灯光、焰火等闪耀元素于一身的非竞赛场馆,在北京域内将由北京颁奖广场和延庆颁奖广场分别完成冬奥会和冬残奥会的光荣使命。其中,北京颁奖广场将连续14天、为52个项目的冬奥健儿颁发奖牌,并通过一系列演出活动展示中国文化、烘托现场气氛,为冬奥健儿打造难忘的高光时刻。除了庆典仪式外,颁奖广场还集合了转播服务、赛事服务、体育展示、反兴奋剂等三十余个领域的功能定位,将成为北京冬奥会期间曝光度最高的场馆之一。目前,北京颁奖广场临电工程高压送电意味着北京冬奥会颁奖广场已经光芒初现,而年底前延庆颁奖广场的送电则将为北京冬残奥会继续增光添彩。

主舞台是整个北京颁奖广场闪耀的核心,同时也是用电需求量最大、最集中的区域,负荷比例占到整个颁奖广场负荷的60%以上。为满足主舞台于12月调试彩排等用电需求,国网北京亦庄供电公司于今年4月启动相关工作,全面评估周边电力设施情况和各领域负荷需求,在考虑到北京颁奖广场地理位置特殊、周边重要建筑多、民众使用率高等因素的基础上,该公司因地制宜,安排所有电源均采用临时电力设施方式建设,由团队自行建设、自行拆除,最大限度保留了北京颁奖广场周边设施功能和样貌。该工程新建开闭器1座,安装预装式配电室2座、ATS箱17台、快接智能低压电缆分支箱14台、快接智能低压电缆终端箱7台、不间断电源8台,敷设低压电缆15650米、马道1180块。

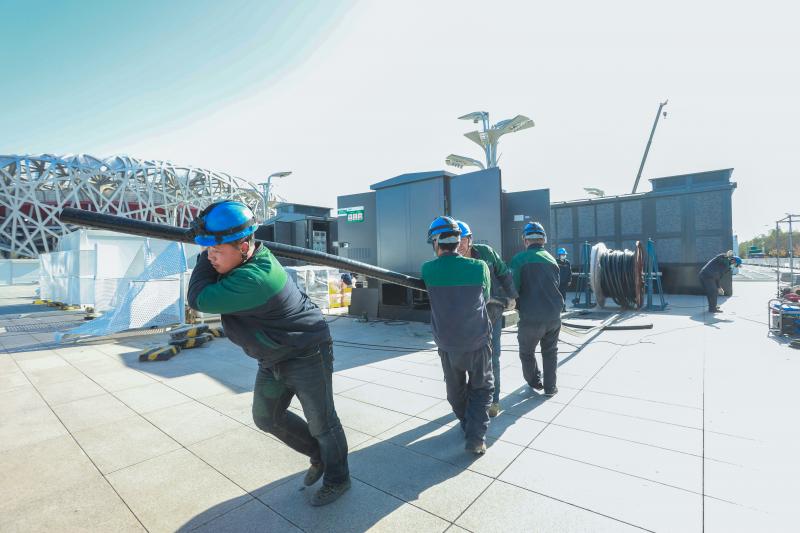

国网北京亦庄供电公司员工在北京颁奖广场现场敷设电缆

除此以外,筹备时间短、建设速度快、建设标准高,也成为北京颁奖广场临电工程的最大特点。“我们按照‘验收即运行、运行即保障’的标准,从头从严落实万无一失的电力建设和保障要求,组建了39人的专业保障团队,前期团队成员多次深入用户了解转播服务、舞台控制、仪式保障等重要敏感负荷的用电需求,严格对标赛时标准,全力做好电力服务和支撑保障工作。”国网北京亦庄供电公司颁奖广场团队经理王硕介绍。

为确保临电工程的高质量实施,国网北京亦庄供电公司选派精兵强将,多次审核完善施工方案,摸清每口电缆井、每条电力隧道的详细情况,集中力量在夜间连续施工,避免对周边主干道路交通造成压力,并通过技术手段将夜间施工影响降至最低。“电缆井最深的地方有二十多米,相当于三四层楼的高度,我们的管理人员和施工人员时刻保持着高度敏感,确保不出一丝差错。”国网北京亦庄供电公司颁奖广场团队副经理张立涛说道。在严格的工程管控和高标准的作业要求下,该公司多专业统筹协调、并行推进,期间克服大风、寒潮等极端天气,较既定日期相比实现了提前送电。

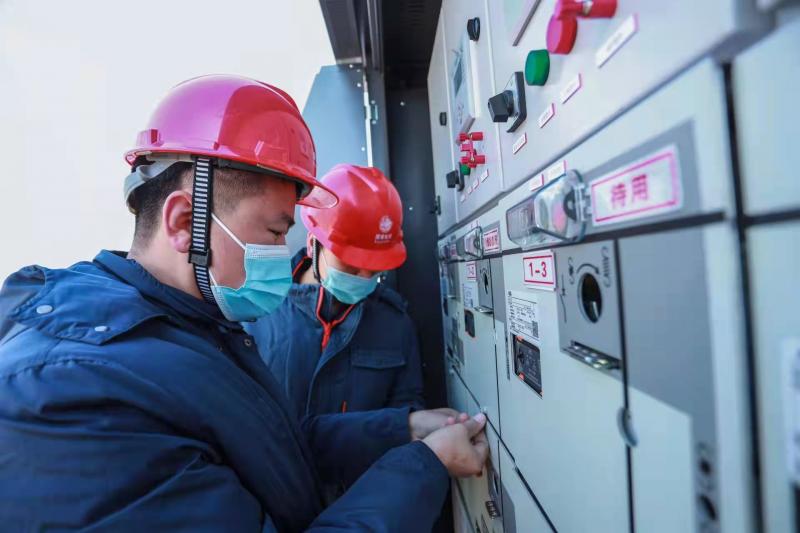

国网北京亦庄供电公司员工在北京颁奖广场进行设备传动调试工作

据悉,目前,北京颁奖广场电力保障工作也在逐步推进中,该公司将持续细化保障区域和保障点位,完善差异化运维措施和应急预案,同时,将根据不同领域临建施工进度协助完成低压电力设施的接电工作,全力确保北京颁奖广场可靠用电。

文/北京青年报记者 解丽
编辑/毛羽

相关阅读
雅万高铁全线接触网一次送电成功
澎湃新闻 2023-05-19
多项度夏工程投运 通州、亦庄、门头沟、顺义等多区供电可靠性提高
北京青年报客户端 2022-08-02
视点|2022冬奥会北京颁奖广场谢幕
北京青年报客户端 2022-04-12
云南弥蒙高铁首个牵引变电所成功送电
央视新闻客户端 2022-04-10
北京冬奥会精彩“开壶” 电力供应“很靠谱”
北京青年报客户端 2022-02-03
颁奖广场舞台亮起 冬奥会电力保障进入决战冲刺阶段
科技日报 2022-01-19
北京冬奥会和冬残奥会颁奖元素发布
人民网 2022-01-02
聚焦冬奥|北京2022年冬奥会和冬残奥会颁奖元素发布
北京青年报客户端 2022-01-01
最新评论
