作为夯实“回天有医”的一项重点工作,北京青年报记者了解到,目前,北京清华长庚医院二期工程已进入地上结构施工阶段,计划于今年年底完成整体结构工程的封顶。据介绍,二期项目计划2024年底完工投用,将新增500张床位,加上一期原有的1000张床位,届时医院总床位将达到1500张,日均接诊能力可增加6000人。

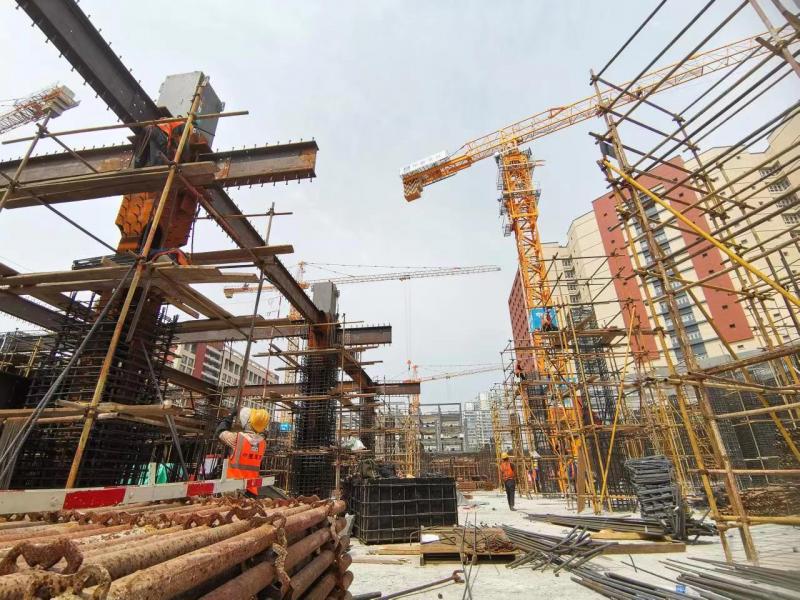

目前,整个项目建设进度最快的是裙楼区域,现已进入主体钢结构封顶阶段,项目形象已完成整体工程的35%左右,主体结构工程预计11月完工。
“地下结构部分基本已经完成,现在正在进行地上钢结构部分施工。”北京清华长庚医院二期工程项目专案组负责人赵琨浩介绍,二期项目建设规模约15.6万平方米,地上13层、地下3层,届时全院规模为一期工程的两倍。由于整个项目在医院的最中间位置,施工面空间狭小,经常会碰到施工车辆无法进入等问题,为确保项目目标节点顺利达成,项目通过BIM技术、调整施工方案、改善工序等方法,使工期按时间节点有序推进,整体工程预计2024年底完工并投入使用。在地下施工现场,工人们正在进行最后的收尾工作,预计7月底将全面转向地上结构的施工。
据赵琨浩介绍,地下空间达8万平方米,地下一层将作为医院的辅助空间,地下二层、三层基本设为停车库,包含1800个车位。加上一期的180个车位,二期建成后,全院车位将达到2000个,大大缓解患者入院停车难问题。
“为了应对已经到来的生育高峰,医院将重点打造一个现代化妇儿中心,缓解北京北部地区产科床位不足的问题。”北京清华长庚医院副院长魏来介绍,妇儿中心包括产科中心和儿童医学中心,设置100张床位,将增加京北地区妇产科和儿科的医疗服务资源,完善妇儿学科设置,提升妇儿服务能力和技术水平。同时,医院还将打造京北地区急重症救治中心,重点涵盖创伤、心脑卒中、危重孕产妇和婴幼儿救治工作。
北京清华长庚医院自2014年起以“研究型医院”建设为重点,以建设国际一流医学中心为目标,持续升级学科建设。经过8年的发展,目前医院已形成了优势突出的整合式医疗中心,如肝胆胰中心、神经中心、消化中心、急重症中心等重点专科。二期项目建成后,北京清华长庚医院将成为回天地区区域医疗中心,在服务好回天地区群众的同时,还将充分发挥学科优势和辐射带动作用,更好地服务京津冀地区患者。
通讯员 尚颖
文/北京青年报记者 张月朦
